一、项目总体介绍

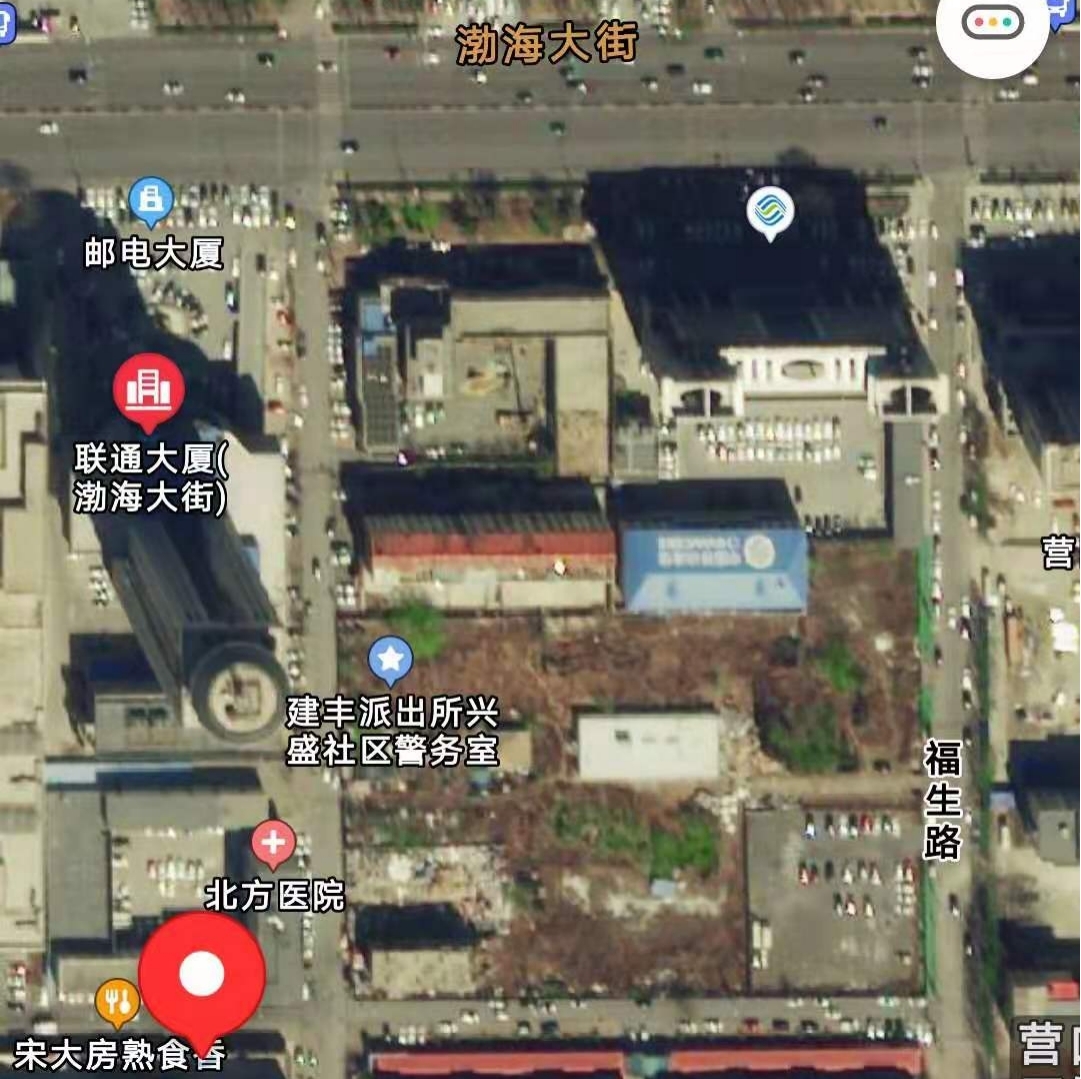

营口百脑汇紫云府项目位于营口市站前区艺林路东侧、渤海大街南侧、广电西路西侧、健康路北侧。本项目总用地面积3.0万㎡,分二期进行,一期具体包括:商场、公寓、住宅、地下停车场等。项目一期基坑开挖面积约2.0万㎡,普遍开挖深度6.45m,最大开挖深度7.45m。基坑北侧紧邻中国移动机房,要求支护桩零位移,故基坑北侧的支护安全等级为一级,基坑东、西、南、的支护安全等级为二级。基坑平面位置图如下:

本项目位于市中心,老旧建筑多,人流量大、地下管线较复杂,广电西路临近基坑边缘有高压电线。基坑支护结构四周环境对水平和竖向变形非常敏感。地下水文条件复杂,分别为上层滞水和承压水,上层滞水主要赋存在粉质粘土、粉质粘土与粉砂互层之中,微承压水主要赋存在粉砂层中,具有承压性,水头高度14-15m。场地稳定水位埋深0.40-0.80m,相应标高在1.70~2.13米,上层滞水渗透系数0.1-0.5m/d,承压水渗透系数为1.5m/d。本项目水位较高且土层的渗透系数很小,水渗流慢,坑内土方开挖前必须超前进行泄压和疏干。

二、攻克“软土层”处理方案

对于类似营口地区的杂填、软塑及流塑的粉质黏土地层,结合我司多年的施工经验,现对本基坑支护及降水工程处理方案如下:基坑整体采用水泥土搅拌悬臂型钢桩+钢支撑+配筋垫层,北侧紧邻移动机房处采用钢筋混凝土桩+斜支撑+配筋垫层,自然放坡+土钉+坡面喷护的支护形式,地下水处理采用基坑内泄压和疏干,基坑周边采用水泥土搅拌桩和高压旋喷桩的止水方案。

三、施工中攻克的重难点

1、中国移动控制机房距离本项目基坑较近(4.5-8.5m),移动机房为敏感建筑,此区域基坑设计按一级基坑考虑,在施工过程中,要进行重点监测,发现异常,及时处理。支护结构及静压管桩施工过程中,采取有效措施,避免振动、挤压、坍孔等对其造成不良影响。
2、场地地下水位较高,土渗透系数小,水渗流慢,坑内土方开挖前必须超前进行泄压和疏干。
3、止水帷幕施工过程中严控质量,保证止水效果,在土方开挖过程中发现有渗漏现象,必须及时采取有效处理措施,避免突涌现象发生,危害基坑安全。
4、场地开挖范围主要为杂填、软塑及流塑的粉质黏土,地质条件较差,在支护结构设计时采用了配筋垫层,配筋垫层范围的土方要分层分段跳仓法开挖,分段长度不宜大于8米,配筋垫层与挖土依次进行。

四、成果展示

通过2020年7月至2020年底,本工程绝大部分已经完成,结构底板部分已经浇筑完成。施工过程中图片如下:

                             三轴搅拌机                                                                    型钢水泥土搅拌桩

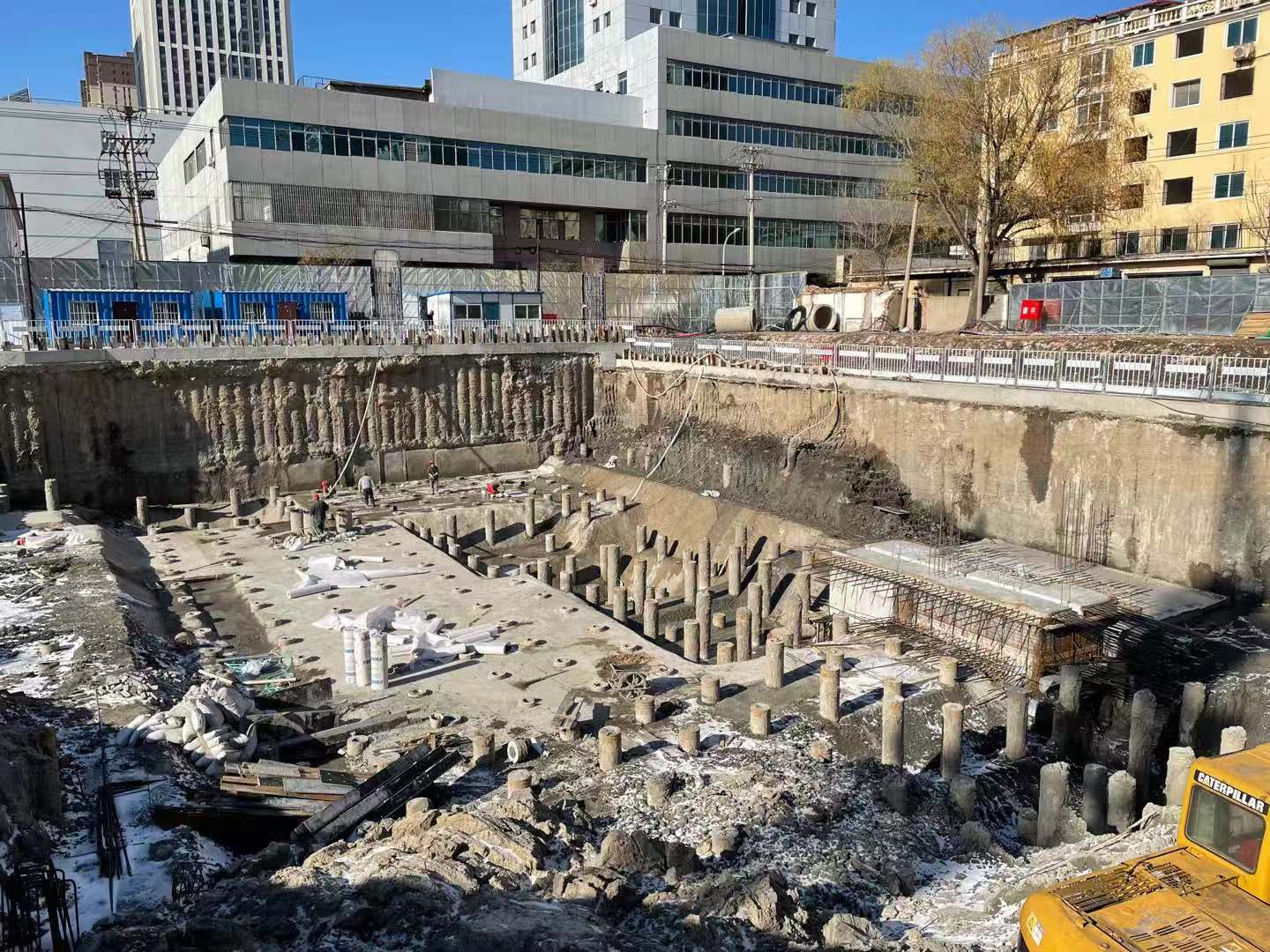

结构底板浇筑完成
